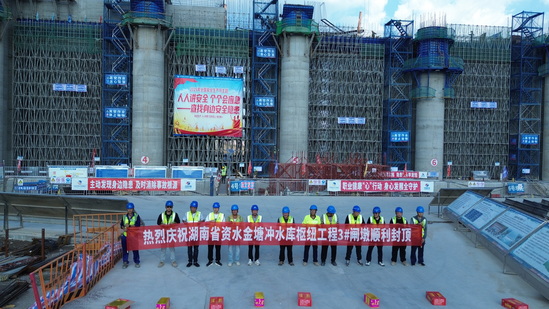

金塘沖水庫樞紐工程泄水閘首個閘墩順利封頂 |
|
|
|
7月30日,隨著最后一方混凝土澆筑完成,金塘沖水庫樞紐工程左岸8孔泄水閘3號閘墩成功澆筑至EL83米高程,為后續壩頂門機及閘門等金屬結構安裝創造條件,為加快實現二期截流奠定了堅實基礎。 金塘沖水利樞紐工程是以防洪為主,結合灌溉、發電等綜合利用的大(Ⅱ)型水利樞紐工程。作為湖南省“十四五”水安全保障規劃的控制性工程,建成后,將大幅提升區域防洪能力,為資水流域的產業布局優化和經濟高質量發展注入強勁動能。 金塘沖水庫樞紐泄水建筑物采用混凝土閘壩,壩頂高程83米,最大壩高32米,消能采用底流消能方式。泄水閘為14孔帶胸墻的14×14米(寬×高)閘孔,堰型為“WES”實用堰,堰頂高程62.5米。泄水閘閘墩設計總澆筑混凝土方量為4.86萬立方米,目前已累計澆筑2.26萬立方米,工程建設正按計劃穩步推進。 弧形閘門牛腿異形結構施工是泄水閘閘墩建設中的“硬骨頭”,具有結構復雜、施工線性控制難度大等特點,同時,在施工過程中還面臨閘門金屬結構與啟閉設施埋件安裝等多項施工工序交叉作業、施工空間狹小等問題。為確保工程質量與施工效率雙提升,項目部通過反復論證優化施工方案,創新采用整體定制鋼模進行閘墩墩身和牛腿混凝土澆筑。施工中,每一處鋼筋、模板及預埋件的精度都被嚴格控制在毫米級,從工序到驗收的每一道關口均嚴格把關;同時,項目部嚴格落實安全防護標準化管理,細化風險管控要求,持續完善安全保障措施,為施工順利推進筑牢“雙防線”。 下一步,項目部將錨定工程整體節點目標,全力加快泄水閘閘墩后續施工,力爭在2025年8月底前實現所有閘墩封頂,為金塘沖水庫樞紐工程年度節點目標的高質量完成打牢基礎。 |
|
|
