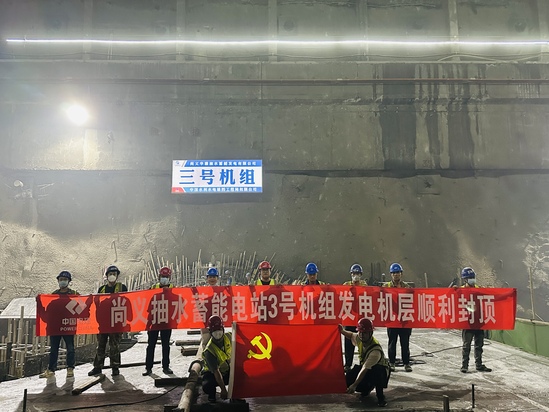

尚義抽水蓄能電站地下廠房3號機組發電機層全面封頂 |
|
|
|
8月4日,由第一分局承建的尚義抽水蓄能電站地下廠房3號機組發電機層較計劃提前56天全面封頂,標志著電站機組發電機層施工進入最后沖刺階段,為后續定子吊裝及機組安裝奠定了堅實基礎。 ? 電站地下廠房主機間內安裝4臺單機容量350兆瓦的立軸單級混流可逆式水泵水輪機-發電電動機組,水輪機層及以上混凝土施工涵蓋機墩、風罩、邊墻和樓板混凝土。3號機組自混凝土澆筑啟動至發電機層封頂歷時10個月,累計澆筑混凝土21548立方米。 ? 在3號機組施工中,項目部總結1、2號機組澆筑經驗,進一步優化技術與管理措施:一是采用數字化澆筑監控系統,實時監測混凝土溫控及振搗質量,關鍵工序合格率達100%;二是推行“動態分區”管理模式,通過綜合調度系統協調鋼筋綁扎、模板支立等交叉作業,顯著提升了施工效率;三是進一步加強模板立模全過程管控,嚴格控制風罩層垂直度偏差,進一步提高澆筑標準,提升澆筑品質。 ? 據悉,電站建成后,將承擔電力系統調峰、填谷、調頻、調相和緊急事故備用等任務,可優化電網電源結構,增強電網快速響應能力,保障首都供電安全,提高電力系統的安全可靠性和運行經濟性。可有效提高地方風電、光伏等新能源的消納能力,促進區域節能減排和環境保護,每年可節約標煤11.95萬噸,減少二氧化碳排放量28萬噸和二氧化硫排放量0.54萬噸,并帶動當地基礎設施建設和旅游等相關產業的發展,對解決當地就業,促進地方經濟增長和社會發展具有顯著的社會效益。 |
|
|
